Cuando el calor aprieta en Tabasco y la luz se va, la emergencia es doméstica antes que política. Eso lo entendió el gobierno estatal el año pasado —y desde entonces trabaja con la CFE en una agenda de infraestructura eléctrica que ya tiene subestaciones operando.
A raíz de eso, el gobernador Javier May Rodríguez instruyó la instalación de mesas de trabajo permanentes entre su gobierno y la Comisión Federal de Electricidad (CFE). El resultado, según la secretaria de Medio Ambiente y Desarrollo Sostenible (Semades), Sheila Guadalupe Cadena Nieto, se está viendo sobre el terreno: subestaciones que ya operan, otras en construcción y más por inaugurar.
“A raíz de la urgencia por el calor y los continuos apagones que se dieron el año pasado en el estado, el mandatario pidió la instalación de las mesas de trabajo, por lo que nos reunimos mensualmente con personal de la CFE, y nos anunciaron subestaciones nuevas y algunas ampliaciones para este año”, aseguró Cadena Nieto.
Lo que ya funciona
La subestación de Luis Gil Pérez, en el municipio de Centro, ya fue inaugurada y opera al 100 por ciento. Lo mismo la de El Zapatero, en la Región de los Ríos. En los próximos días se realizará la inauguración protocolaria de la subestación de Cunduacán.
No es poca cosa. Cunduacán lleva años con una red eléctrica que cruje bajo la presión de una zona productiva —cacao, palma, agroindustria— sin infraestructura acorde. Que una subestación llegue no resuelve el problema histórico, pero sí lo interrumpe.

La lista de pendientes en construcción
En Nacajuca, ya se realizaron los rellenos y comenzó la barda perimetral. En villa Cuauhtémoc, Centla, el gobernador ya conoció el terreno; la construcción arranca en septiembre próximo. En Paylebot y El Guayo, ambos en el municipio de Cárdenas, la puesta en marcha se anuncia para las próximas semanas.
Además, se incrementó la capacidad en diversas subestaciones de la Chontalpa. Y en Periférico Sur —zona de Miguel Hidalgo y Buenavista, municipio de Centro— ya se trabaja en la edificación de la infraestructura.
El caso más simbólico es Tamulté de las Sabanas. Los trámites con la comunidad ejidal para la donación del terreno están avanzados. Cadena Nieto lo dijo sin rodeos: “Será nuestro Gobernador Javier May quien logrará entregar esa subestación que tiene tres sexenios que se viene anunciando”. Tres administraciones. Casi quince años de anuncio sin entrega. Si se concreta, será políticamente irrefutable.
| Municipio / Localidad | Observación | Estatus |
|---|---|---|
Luis Gil Pérez, Centro |
Ya inaugurada | ● Operando 100% |
El Zapatero, Región de los Ríos |
Ya inaugurada | ● Operando 100% |
Jonuta / entrada Zapatero |
Confirmada por gobernador | ● Operando |
Cunduacán |
En días | ◐ Próx. inauguración |
Paylebot, Cárdenas |
Próximas semanas | ◐ Próx. puesta en marcha |
El Guayo, Cárdenas |
Próximas semanas | ◐ Próx. puesta en marcha |
Nacajuca |
Barda perimetral iniciada | ▸ En construcción |
Balancán / Tulipán |
Inició este año | ▸ En construcción |
Villa Cuauhtémoc, Centla |
Arranca septiembre 2026 | ○ Programada |
Periférico Sur / Miguel Hidalgo, Centro |
En proceso 2026 | ○ Programada |
Buenavista, Centro |
En proceso 2026 | ○ Programada |
Tamulté de las Sabanas |
Trámites ejidales avanzados — 3 sexenios pendiente | ○ Programada |
9,240 acciones preventivas: el músculo invisible

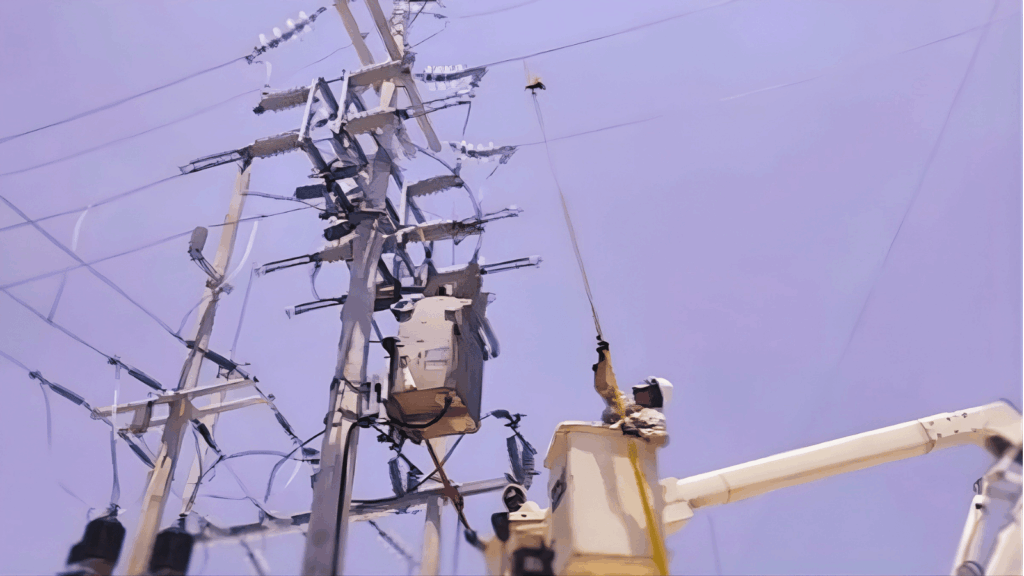

Por debajo de los cortes de cinta, hay un trabajo menos visible pero igual de necesario. Durante 2025, personal de la CFE realizó 9 mil 240 actividades de mantenimiento: poda de árboles, reemplazo de apartarrayos, aislamiento, reemplazo de cortacircuitos, instalación de portafusibles y puntos de automatismo.
Para 2026, el plan contempla 3 mil 290 acciones estratégicas ejecutadas cada tres o cuatro meses, entre ellas 2 mil 980 podas de árboles, reemplazos de cortocircuitos, cambios de postes y trabajos de termografía. La CFE reporta un avance del 100 por ciento respecto a lo programado.
May fue directo al respecto: “A diferencia del año pasado a este (2026), la infraestructura está en mejores condiciones. Se avanzó mucho en el tema de la infraestructura”. Reconoció, sin embargo, que el programa de rehabilitación es de tres años y que aún faltan trabajos.
| Tipo de actividad | Acciones | Proporción |
|---|---|---|
| Poda de árboles | 2,980 | |
| Reemplazo de apartarrayos | Incluida en total | |
| Reemplazo de cortacircuitos | Incluida en total | |
| Cambio de postes | Incluida en total | |
| Termografía | Incluida en total |
Transformadores y conexiones irregulares
Entre 50 y 100 nuevos transformadores están previstos para arribar a la entidad. Sustituirán equipos obsoletos o superados en capacidad. Cadena Nieto apuntó un factor que no suele decirse en voz alta: en ocasiones, la saturación se debe a que personas se conectan de manera irregular a la red, lo que desborda los transformadores existentes.
No es un dato menor. La CFE puede instalar infraestructura nueva; si la demanda informal la supera, el ciclo de fallas no se rompe. El problema eléctrico de Tabasco tiene una dimensión técnica y una dimensión social.
La brigada que llegó este martes
El gobernador May informó que este martes —en referencia al día de sus declaraciones— llegó a Tabasco una brigada de la CFE para atender los apagones vinculados a las altas temperaturas atípicas. La brigada cubre no solo Villahermosa, sino los 17 municipios del estado.
“Ya hoy llegaron las brigadas de Comisión Federal. Tenemos una mesa de trabajo y nos reunimos cada mes para ir evaluando un plan de mantenimiento periódico”, expuso el mandatario.
Un número de WhatsApp y una promesa de seguimiento
Para cerrar el círculo ciudadano, Semades habilitó dos vías de contacto directo: el teléfono de oficina (993) 310-03-50 y el número de WhatsApp (993) 101-02-25. La condición: presentar primero un reporte al 071 de CFE.
“Le pedimos a la población que, si pasa un periodo largo en que la comisión no les responde, búsquenos en esos números para darle seguimiento a su caso”, explicó Cadena Nieto, quien mencionó que en las últimas semanas han atendido alrededor de 30 reportes.
Es un mecanismo modesto, pero concreto. En un estado donde el reporte puede perderse en la burocracia, tener un número de seguimiento cambia la experiencia del ciudadano. No resuelve el apagón, pero sí reduce el silencio institucional que lo rodea.
