El hospital siempre estuvo ahí. Incompleto, cercado, oxidándose a la vista de todos. Durante años no fue solo una obra detenida: fue un recordatorio constante de lo que el Estado no pudo —o no quiso— terminar. Este lunes, el gobernador Javier May Rodríguez anunció que a finales de marzo de 2026 se concluirá la construcción del Hospital General de Cárdenas.
La obra entra en su fase final tras 18 años de retrasos, rediseños y una ruta de gasto público que creció sin traducirse en atención médica para la población de la Chontalpa.
El dato que pesa no es el anuncio, sino el tiempo. El hospital comenzó a tomar forma en 2009, bajo el gobierno estatal de Andrés Granier Melo y la presidencia de Felipe Calderón, con una asignación inicial de 69 millones 286 mil pesos. Se proyectaba un hospital de 120 camas, suficiente para atender la presión hospitalaria de una de las regiones más pobladas del estado. Pero desde el arranque quedó claro que el problema no sería la planeación en papel, sino la ejecución en campo.
Durante el sexenio de Arturo Núñez Jiménez y con Enrique Peña Nieto en la presidencia, el proyecto no avanzó hacia su conclusión. Para 2016, el hospital no estaba en operación ni en etapa final: estaba siendo rediseñado. Es decir, siete años después de haber sido presupuestado, el proyecto regresó al escritorio técnico. El hospital dejó de ser obra para convertirse en expediente. Y en ese tránsito, lo que se perdió no fue solo tiempo administrativo, sino capacidad de respuesta en salud.




| Año | Monto | Gobierno estatal | Gobierno federal |
|---|---|---|---|
| 2009 | 69.2 millones | Andrés Granier | Felipe Calderón |
| 2023 | 241.7 millones | Carlos Merino | López Obrador |
| 2023 | 1,155 millones* | Carlos Merino | López Obrador |
| 2024 | 262.4 millones | Carlos Merino | López Obrador |
| 2025 | 567.3 millones | Javier May | Claudia Sheinbaum |
Dinero sin hospital
La siguiente etapa no corrigió el rumbo. Bajo el gobierno estatal de Carlos Manuel Merino y la administración federal de Andrés Manuel López Obrador, el hospital fue replanteado. El diseño original de 120 camas se redujo a 90 camas censables, mientras el costo crecía. En 2023, se reportaron asignaciones por 241.7 millones de pesos y estimaciones oficiales que colocaban el proyecto por encima de los 1,155 millones de pesos. Para 2024, se añadieron otros 262.4 millones.
El hospital se hizo más pequeño, pero más caro. Y seguía sin abrir. Durante esos años, la infraestructura no se tradujo en consultas, ni en cirugías, ni en camas disponibles. Se convirtió en una obra que consumía presupuesto sin generar servicio, una distorsión que revela fallas profundas en la continuidad de la política pública.
Ese vacío tuvo consecuencias reales. La Chontalpa siguió dependiendo de hospitales saturados, traslados largos y atención diferida. En términos prácticos, la ausencia de ese hospital implicó que miles de personas resolvieran su atención médica en condiciones más precarias. El costo no está solo en los millones invertidos, sino en el tiempo que el servicio no existió.
El cierre obligado

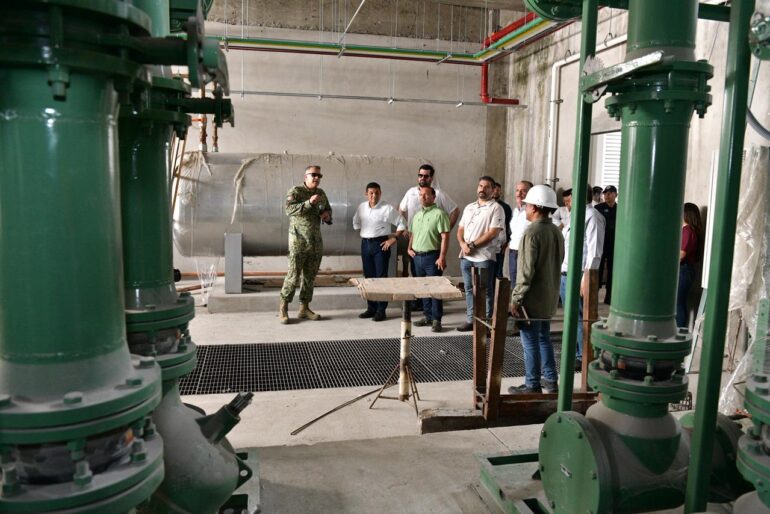

El punto de inflexión llegó en 2025, con Javier May ya en el gobierno estatal y el arranque del gobierno federal de Claudia Sheinbaum. La obra fue retomada con un nuevo esquema de ejecución y entregada a ingenieros de la Defensa, con un contrato cercano a 567 millones 305 mil pesos. La decisión no fue menor: cuando una obra pública termina bajo control militar, es porque el margen de tolerancia al retraso se agotó.
A partir de ahí, el avance se aceleró. Hoy, el hospital reporta más de 90% de avance físico, con la obra civil prácticamente concluida y en espera de equipamiento. La promesa es que, ahora sí, el hospital abrirá.
Pero el cierre no borra la historia. El Hospital de Cárdenas atravesó los gobiernos de Granier, Núñez, Merino y ahora May, así como cuatro presidencias. Todos tuvieron presupuesto. Ninguno logró convertirlo en servicio a tiempo. Por eso, más que una inauguración pendiente, lo que está ocurriendo es el cierre de un expediente que exhibe la forma en que se administró —y se dejó de administrar— la infraestructura de salud en Tabasco.
El reto que sigue no es menor. Equipar el hospital, operarlo y sostenerlo será la prueba definitiva. Porque después de 18 años, la obra ya no admite margen de error. No es solo un edificio que se entrega: es una deuda que llega tarde.
En paralelo, el gobernador encabezó la entrega de cuatro toneladas de mojarra tilapia en Cárdenas, como parte del programa “Pescando Vida”, mientras el Ayuntamiento adquirió 50 toneladas para distribuirlas gratuitamente durante la Cuaresma. La escena no es anecdótica. Muestra dos tiempos que conviven en el mismo territorio: el de los proyectos que se arrastraron durante sexenios y el de las acciones que buscan impacto inmediato. Uno explica el rezago. El otro intenta contenerlo.
